Revitalisierung der Oker zwischen Probsteiburg und Vienenburg

Ökoligische Durchgängigkeit und naturnahe Entwicklung für die Oker



Aktuelles:

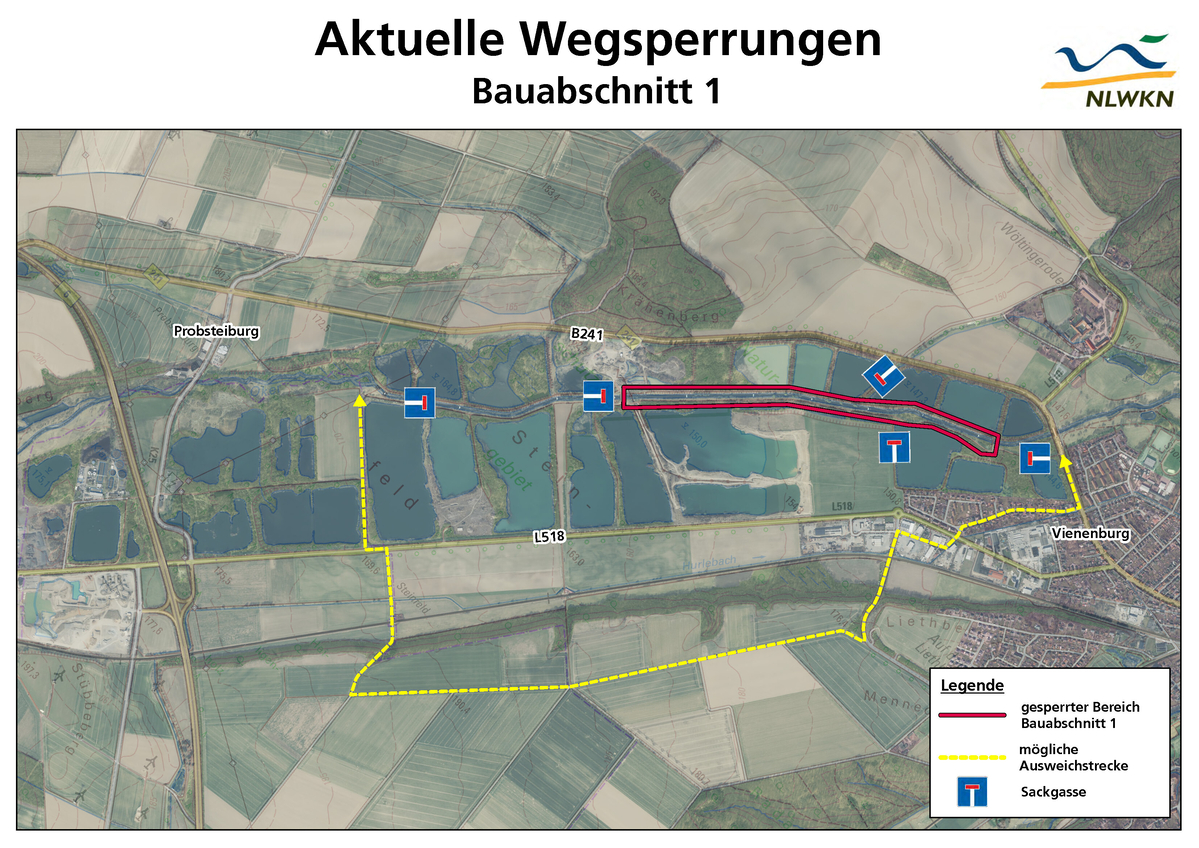

Übersichtskarte Wegsperrung Bauabschnitt 2   Bildrechte: NLWKN
Wegsperrung Bauabschnitt 2

Aktuellster Beitrag vom 02.11.2026 - siehe unten



Luftaufnahme Projektgebiet:

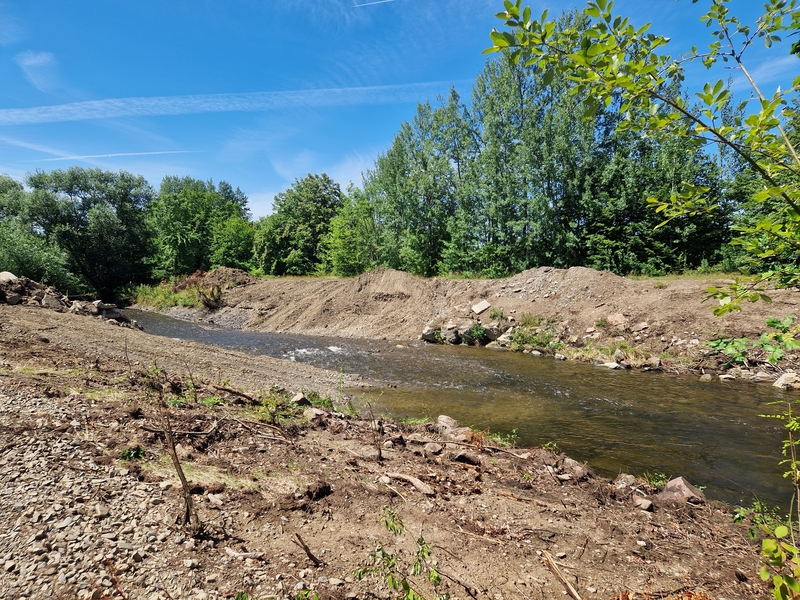

Luftbildaufnahme Ist-Zustand Revitalisierung der Oker zwischen Probsteiburg und Vienenburg (Steinfeld)   Bildrechte: NLWKN
Luftaufnahme Projektgebiet Oker südlich von Vienenburg, 03/2025

Veranlassung:

An der Oker südlich von Vienenburg wird ein umfassendes Renaturierungsprojekt umgesetzt. Ziel dieses Projekts ist es, die ökologische Durchgängigkeit des Gewässers zu verbessern und die natürlichen Lebensbedingungen für Fische, Kleinstlebewesen sowie weitere Tier- und Pflanzenarten nachhaltig zu stärken.


Beschreibung des Vorhabens:

Im Rahmen der Arbeiten werden insgesamt elf bestehende Sohlabstürze zurückgebaut und durch naturnah gestaltete Sohlgleiten ersetzt. Dadurch können Wasserorganismen künftig die bislang vorhandenen Hindernisse leichter passieren. Gleichzeitig entstehen abwechslungsreiche Gewässerstrukturen, die die ökologische Vielfalt der Oker fördern.

Das Projekt im Überblick:

  • Rückbau von elf bestehenden Sohlabstürzen
  • Einbau naturnaher Sohlgleiten
  • Einbau von Strukturelementen
  • Herstellung der ökologischen Durchgängigkeit
  • Förderung der natürlichen Gewässerentwicklung
  • Verbesserung von Lebensräumen für Tiere und Pflanzen

Mit der Umsetzung der Maßnahme wird ein wichtiger Beitrag zur Verbesserung der ökologischen Qualität der Oker sowie zur Erreichung der Ziele der Europäischen Wasserrahmenrichtlinie geleistet.

Die Renaturierungsmaßnahme wird gefördert als Maßnahme aus dem NEOG-Förderprogramm (Naturnahe Entwicklung der Oberflächengewässer) unter finanzieller Beteiligung des Europäischen Landwirtschaftsfonds für die Entwicklung des ländlichen Raums (ELER) sowie des Landes Niedersachsen.

Zustand vor Maßnahmenbeginn:

Hier finden Sie Informationen und Fotos zum Ausgangszustand des Projektbereichs vor Beginn der Bauarbeiten.

Luftaufnahme Projektgebiet Oker südlich von Vienenburg   Bildrechte: NLWKN
Luftaufnahme Projektgebiet Oker südlich von Vienenburg, 03/2025

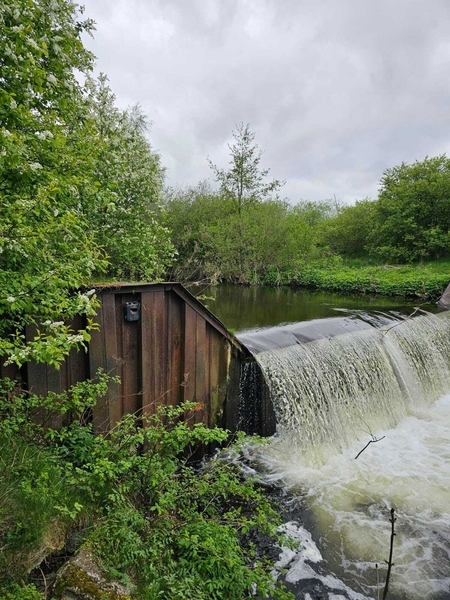

Detailaufnahme eines Absturzes Bildrechte: NLWKN
Detailaufnahme eines Absturzes, 04/2024
Bauarbeiten:

Hier finden Sie Informationen und Fotos zum Baufortschritt des Projektes.

22.06.2026 - Beginn der Baumaßnahme an Absturz 3 und 4


Am 22.06.2026 sind die Bauarbeiten offiziell gestartet. Die ausführende Firma hat zunächst mit den Abstürzen 3 und 4 begonnen. Dafür wurde jeweils die Spundwand in Teilbereichen zurück gebaut um ein Umflutgerinne anzulegen. Dieses ermöglicht es, die Abstürze Schritt für Schritt möglichst schonend für die Wasserlebewesen abzubrechen.

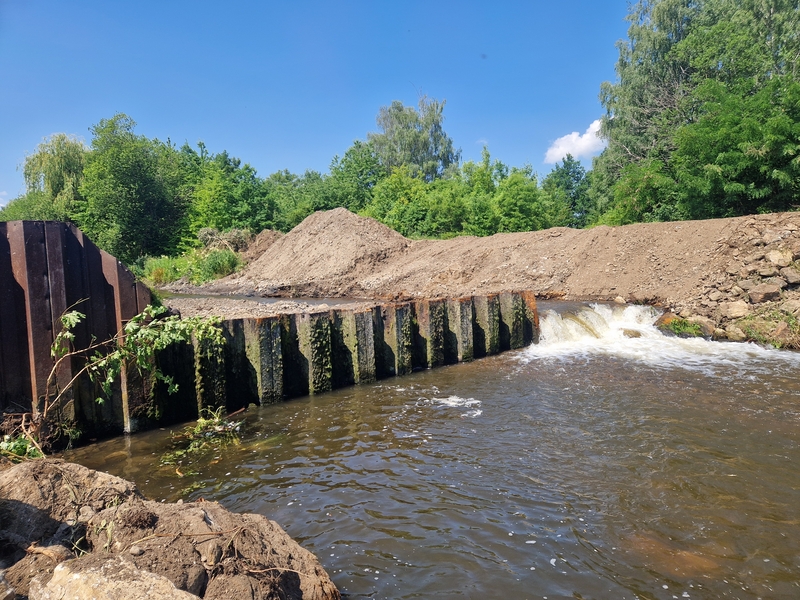

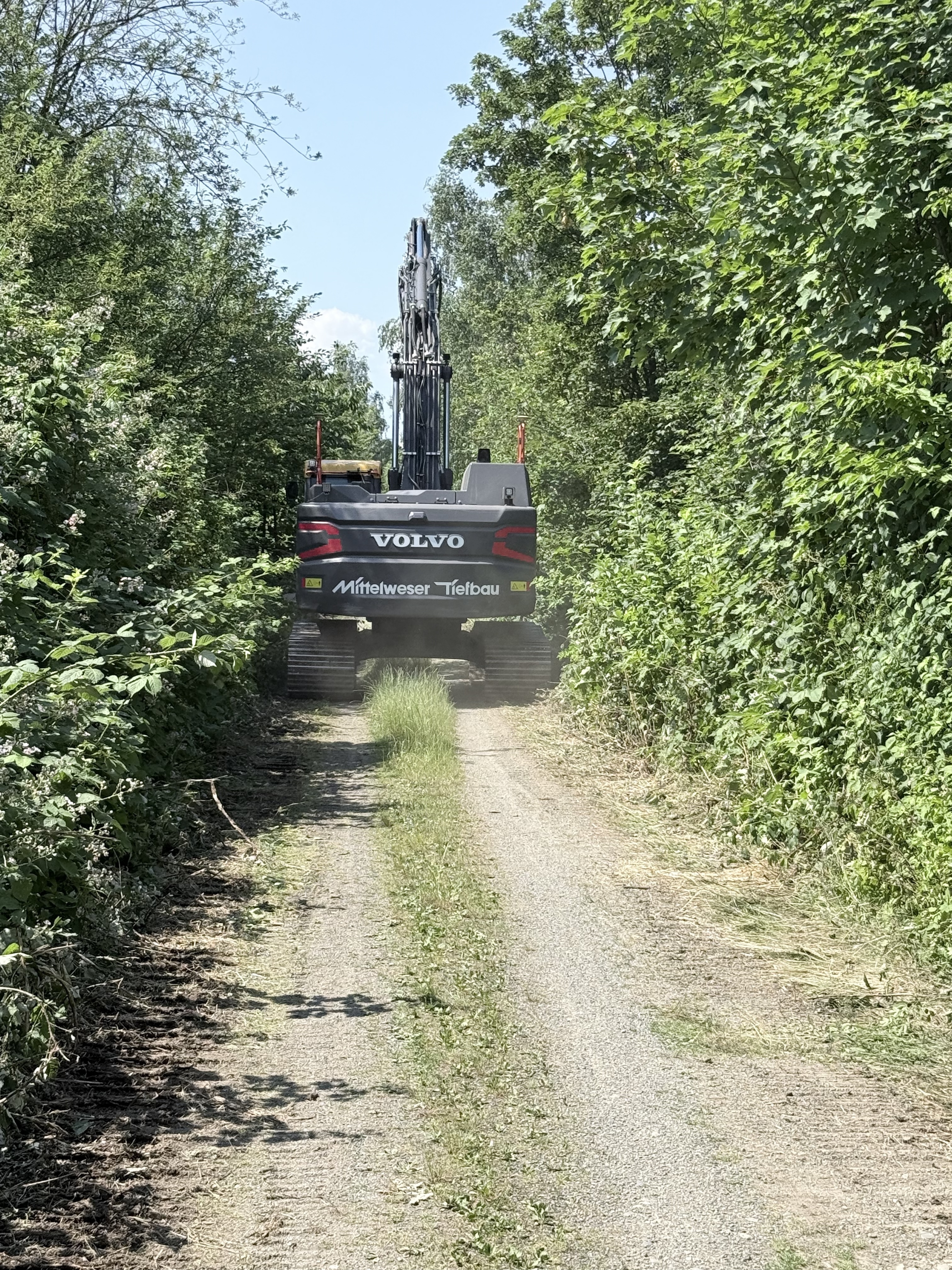

Bagger auf dem Weg zum Abbruch des Absturzes   Bildrechte: NLWKN
Beginn der Bauarbeiten

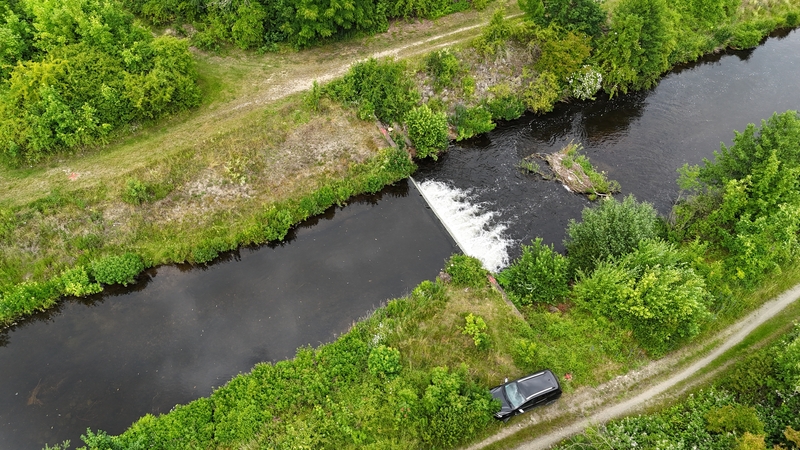

Luftaufnahme von Absturz 3 kurz vor Beginn der Abbrucharbeiten   Bildrechte: Mittelweser Tiefbau GmbH
Luftaufnahme von Absturz 3 kurz vor Beginn der Abbrucharbeiten
Zu sehen sind die beginnenden Abbrucharbeiten an Absturz 3   Bildrechte: NLWKN

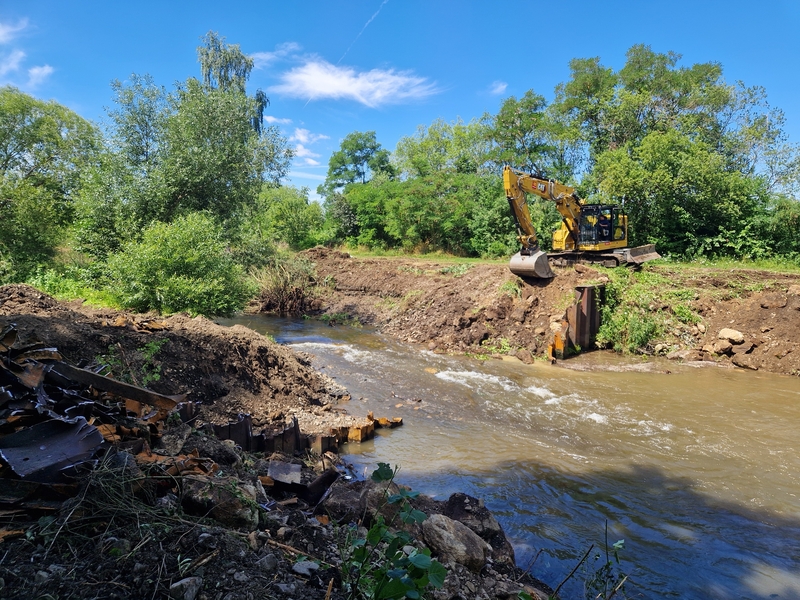

Absturz 3 mit Umflutgerinne


01.07.2026 - Abbrucharbeiten an Absturz 3

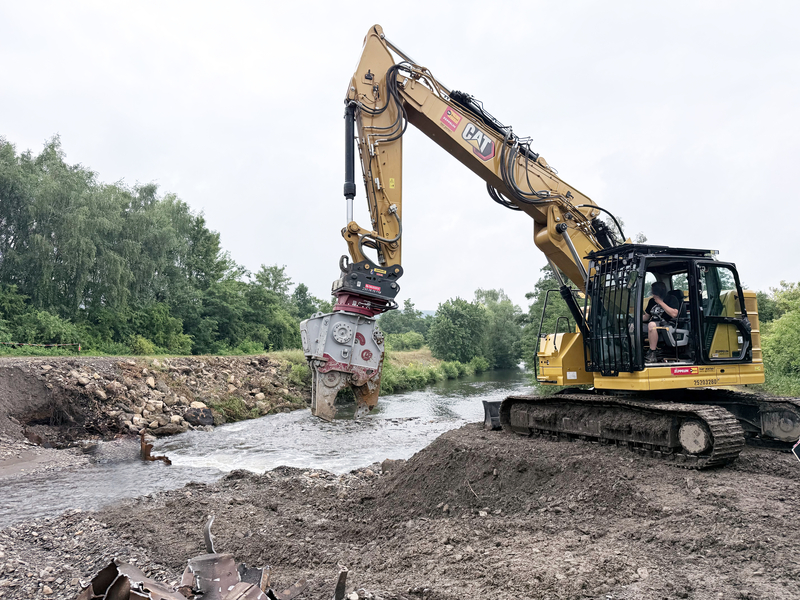

Heute wurden die Abbrucharbeiten der Spundwand an Absturz 3 fortgesetzt. Die ausführende Firma setzt dafür eine Hydraulikschere ein, mit der die Konstruktion Stück für Stück abgetragen wird.

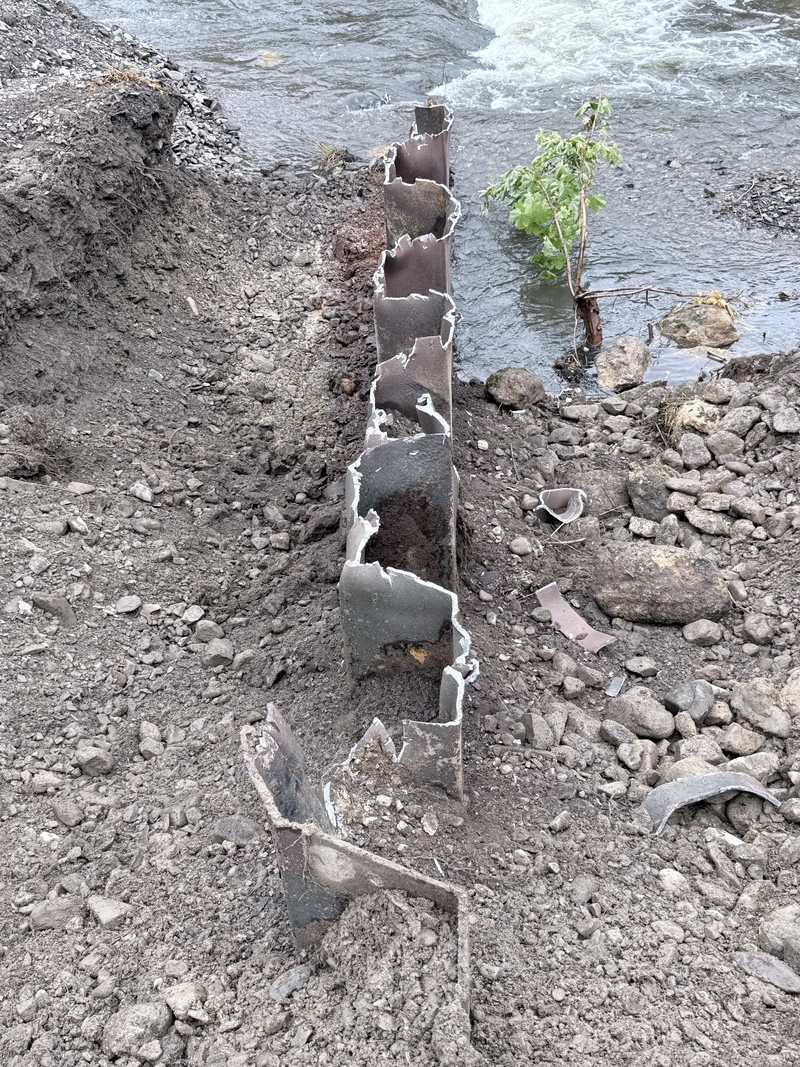

teilweise abgebrochene Spundwand   Bildrechte: NLWKN
teilweise abgebrochene Spundwand
Detail der Spundwand   Bildrechte: NLWKN
Detail der Spundwand
Bagger mit Hydraulikschere   Bildrechte: NLWKN
Bagger mit Hydraulikschere

Abschneiden der Spundwand


08.07.2026 - Absturz 3 und 4 sind abgebrochen, Beginn an Absturz 2


Inzwischen wurden die Spundwände an Absturz 3 und 4 vollständig abgebrochen. Als nächster Schritt soll hier die neue Sohle modelliert werden.
Parallel wird die Spundwand an Absturz 2 abgebrochen. Für das in diesem Bereich neu anzulegende parallele Gerinne sind alle Vorbereitungen getroffen worden, so dass der Oberboden abgetragen und zwischengelagert werden kann.

Abbrucharbeiten Absturz 2   Bildrechte: NLWKN
Abbrucharbeiten Absturz 2
Absturz 4   Bildrechte: NLWKN
Absturz 4 mit Rampe
21.09.2026 - Nächster Meilenstein erreicht: Strukturelemente werden eingebaut


Die Arbeiten schreiten weiter voran und inzwischen ist ein wichtiger nächster Schritt erreicht: Nach den umfangreichen Vorarbeiten werden nun die Strukturelemente eingebaut. Damit wird erstmals deutlich sichtbar, wie sich die Maßnahme nach ihrer Fertigstellung darstellen wird.

In den vergangenen Wochen standen vor allem die notwendigen Anpassungen der Gewässersohle im Mittelpunkt. Dazu gehörten insbesondere Böschungs- und Sohlanpassungen sowie der Rückbau der restlichen Spundwände. Diese Arbeiten bildeten die wichtige Grundlage für den nun laufenden Einbau der Strukturelemente.

An zwei Abstürzen sind die Arbeiten bereits abgeschlossen. Die weiteren Bereiche werden nun nach und nach fertiggestellt. Mit jedem fertiggestellten Abschnitt nimmt die endgültige Gestaltung zunehmend Form an.

Nach aktuellem Stand wird mit einer Gesamtfertigstellung der Maßnahme bis Ende Oktober gerechnet.

Die aktuellen Fotos geben einen Einblick in den Baufortschritt und zeigen, wie sich die neuen Strukturen Schritt für Schritt entwickeln.
Blick auf die ersten eingebauten Strukturelemente   Bildrechte: NLWKN
Blick auf die ersten eingebauten Strukturelemente

Impression der Strukturelemente


29.09.2026 - Die Goslarsche Zeitung berichtet
02.11.2026 - Baufortschritt und Belastungstest


Luftaufnahme der Oker   Bildrechte: NLWKN
Luftaufnahme der Oker

Die Renaturierung der Oker zwischen Probsteiburg und Vienenburg macht weitere Fortschritte. Die neu angelegten Gewässerstrukturen haben ihre erste Bewährungsprobe bei erhöhtem Abfluss erfolgreich bestanden. Im Zuge eines Testlaufs der Harzwasserwerke an einer Fischbauchklappe wurde am 26. und 27.10 zeitweise mehr Wasser durch die Oker geleitet. Der erhöhte Abfluss erreichte auch den Baustellenbereich und ermöglichte es, die bisher hergestellten Strukturen erstmals unter diesen Bedingungen zu beobachten.

Die Beobachtungen verliefen positiv: Die bislang neu gestalteten Gewässerabschnitte haben den erhöhten Abfluss schadlos überstanden.

Auch baulich ist ein weiterer Meilenstein geschafft: In dieser Woche wurden die letzten noch verbliebenen zwei Abstürze entfernt. Damit sind die bislang vorhandenen baulichen Hindernisse beseitigt und die Durchgängigkeit der Oker nach Jahrzehnten wiederhergestellt.

Als noch ausstehende Arbeiten ist die Sohle an den beiden zuletzt rückgebauten Abstürzen anzugleichen und an insgesamt sechs Abstürzen die Stämme einzubauen. Nach aktuellem Stand ist noch von fünf Wochen Bauzeit auszugehen, bis die Arbeiten in der Oker für dieses Jahr abgeschlossen sind.

Blich über die Oker   Bildrechte: NLWKN
Belastungstest eines der fertigstellten Gewässerabschnitte
